网站地图

关闭
weixin
新闻
发布时间:2023.11.28

墙面抹灰的标准做法,现场就是这样干!

墙面抹灰是建筑工程一项重要的子分部工程,直接关系到工程实体及观感质量,如何施工才算好呢?本文学习中铁北京工程局中电科技园项目墙面抹灰标准做法,同时给出了三种常用甩毛做法,现场示例对照,以供大家参考学习。
施工工艺流程:基层清理→挂加强网→墙面甩毛→打点冲筋→抹底灰、抹面灰→现场清理养护。
一、基层清理

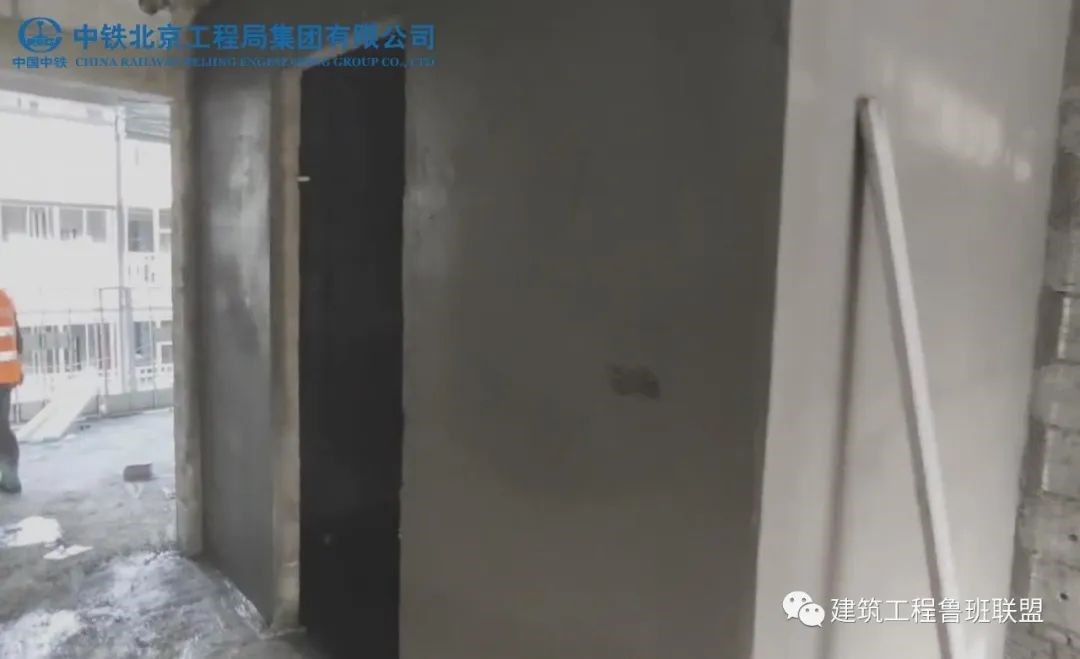

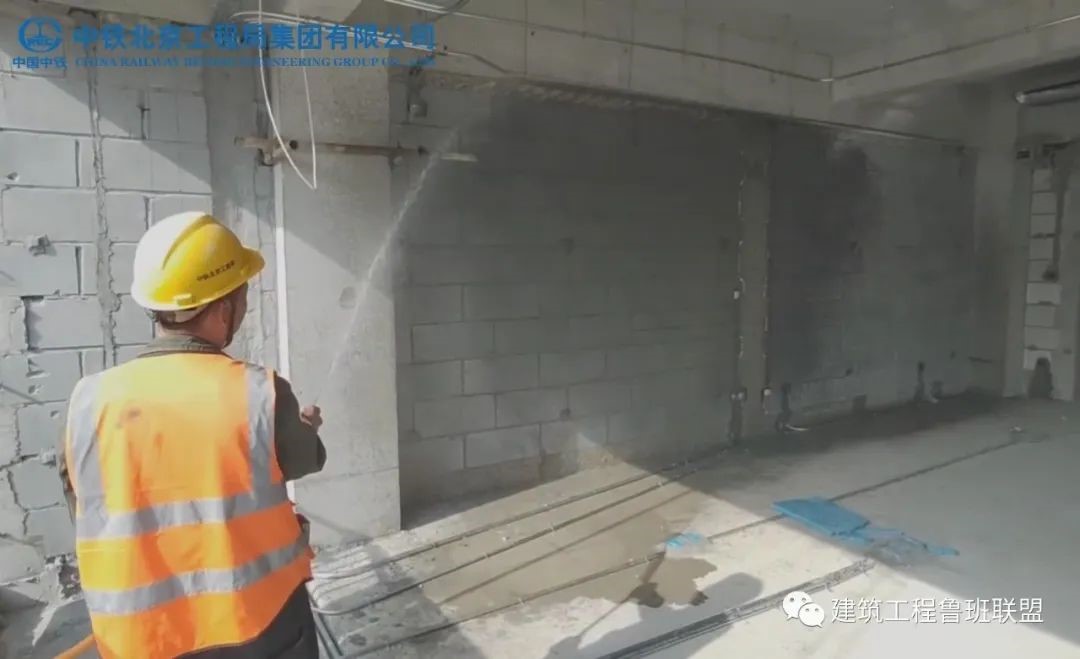

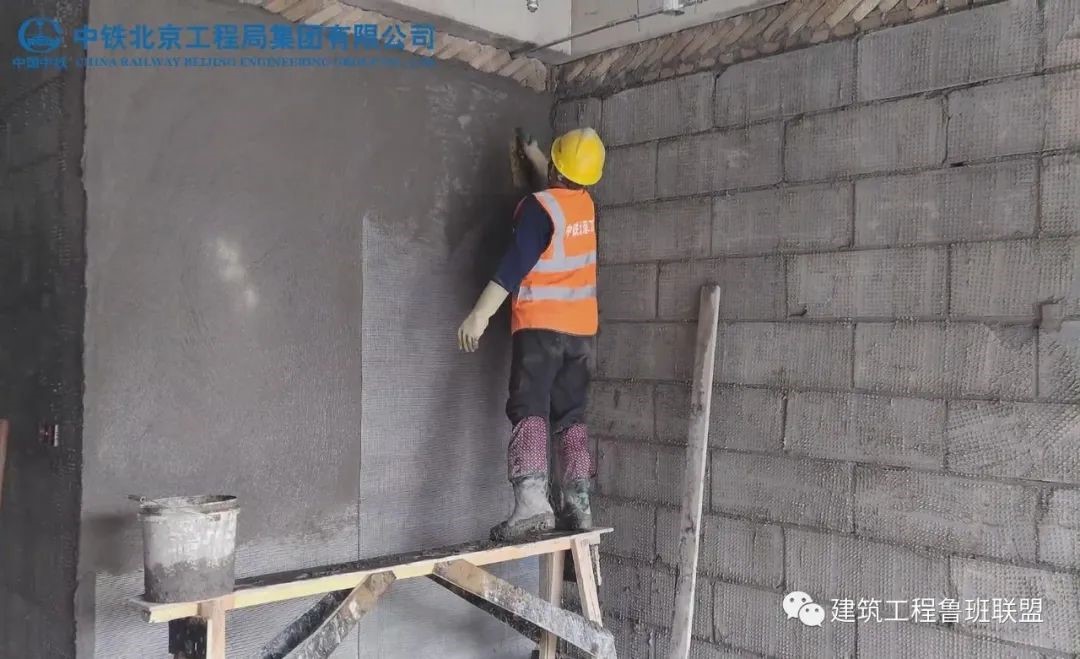

在甩毛前一天,用软管顺墙至上而下浇水湿润,冲去墙面渣沫,保证墙体湿润。墙面浇水湿润
二、挂加强网

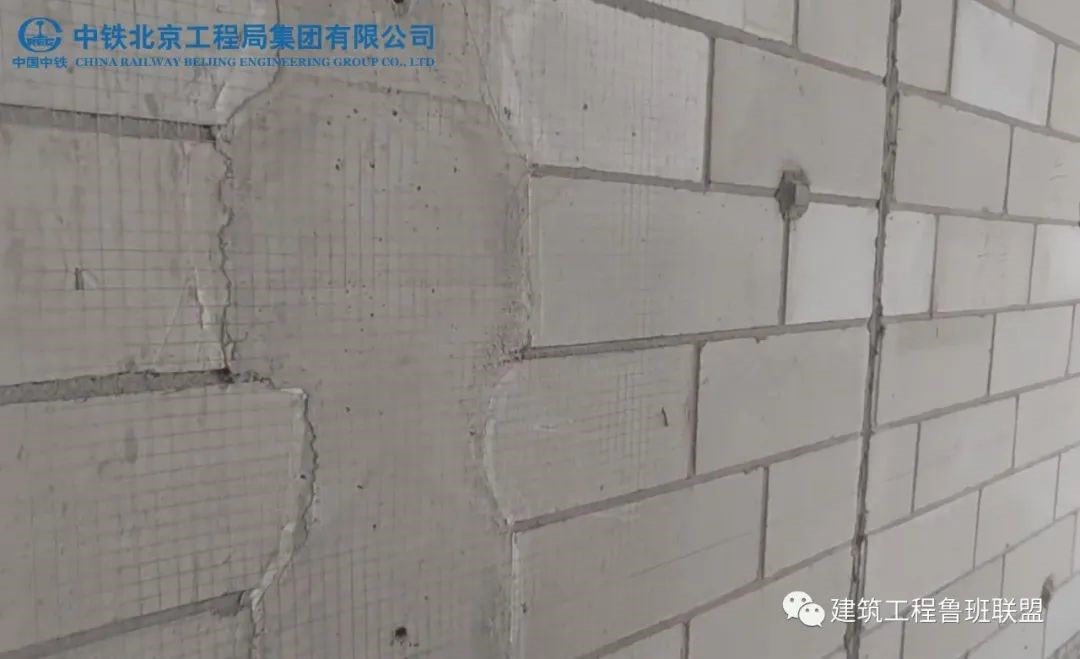

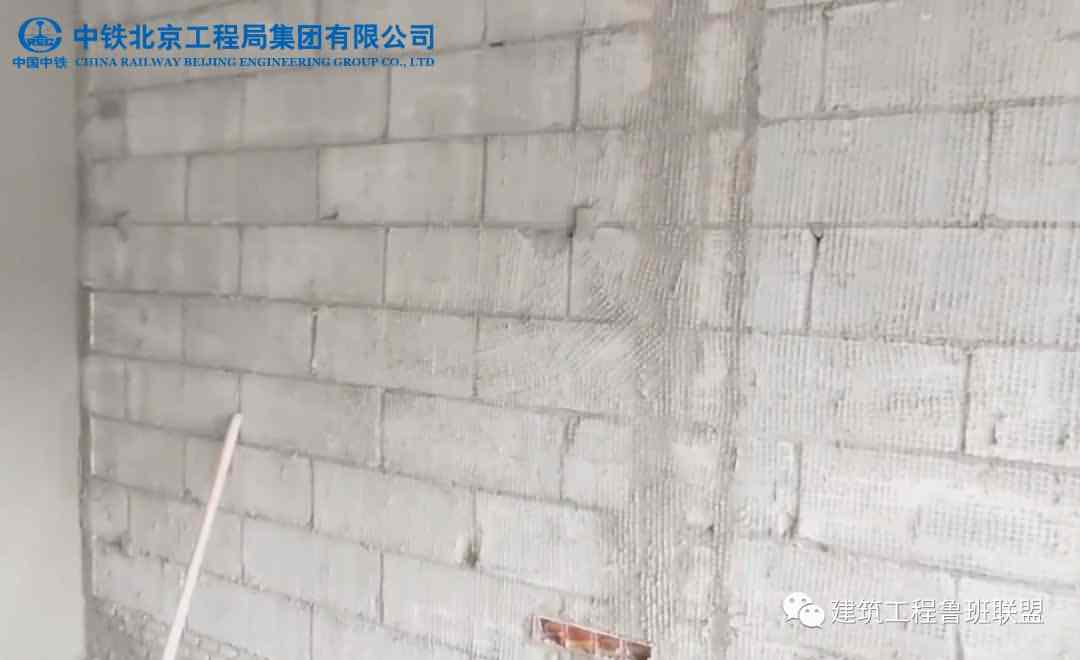

不同墙体材料交接处,应在饰面两侧300㎜宽范围挂镀锌钢丝网以防开裂。交接处挂网
三、墙面甩毛

甩毛的胶浆配置为,胶:水1:4,水泥:沙子1:0.5,浆料搅拌必须使用电动搅拌机搅拌均匀,稠度配制成粥状。胶浆配置
墙面甩毛主要有以下三种方法:

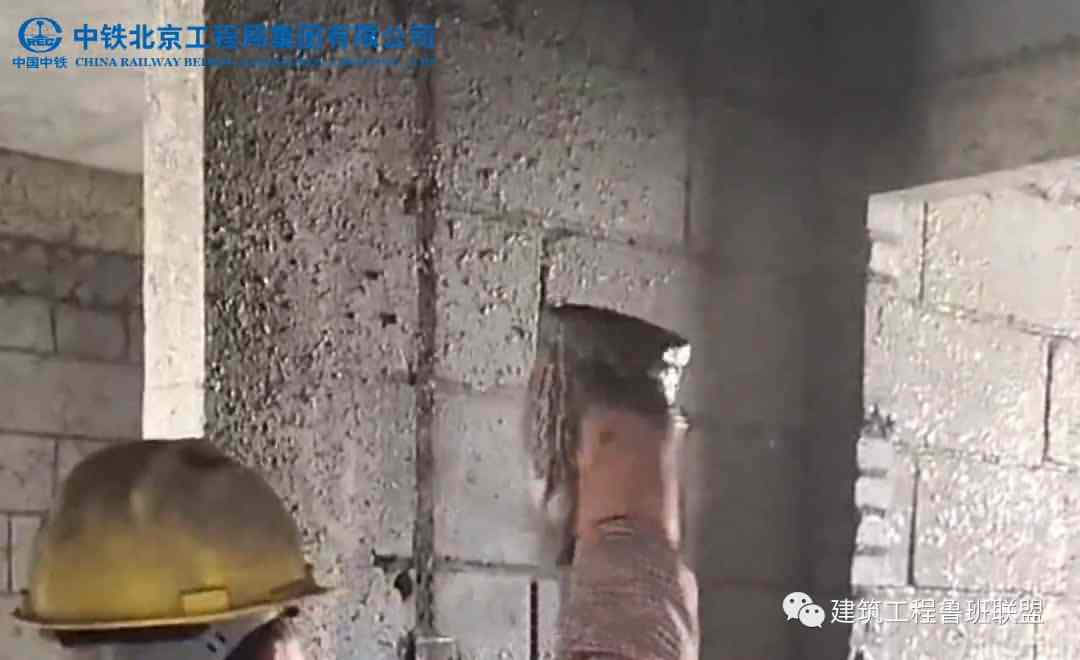

(1)扫帚甩毛

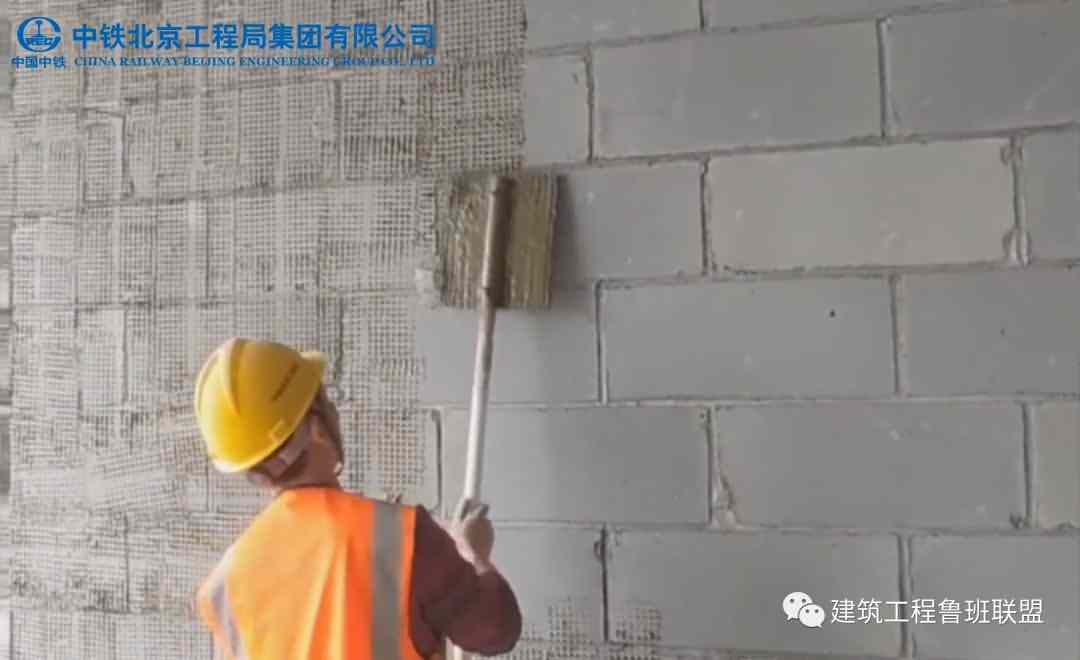

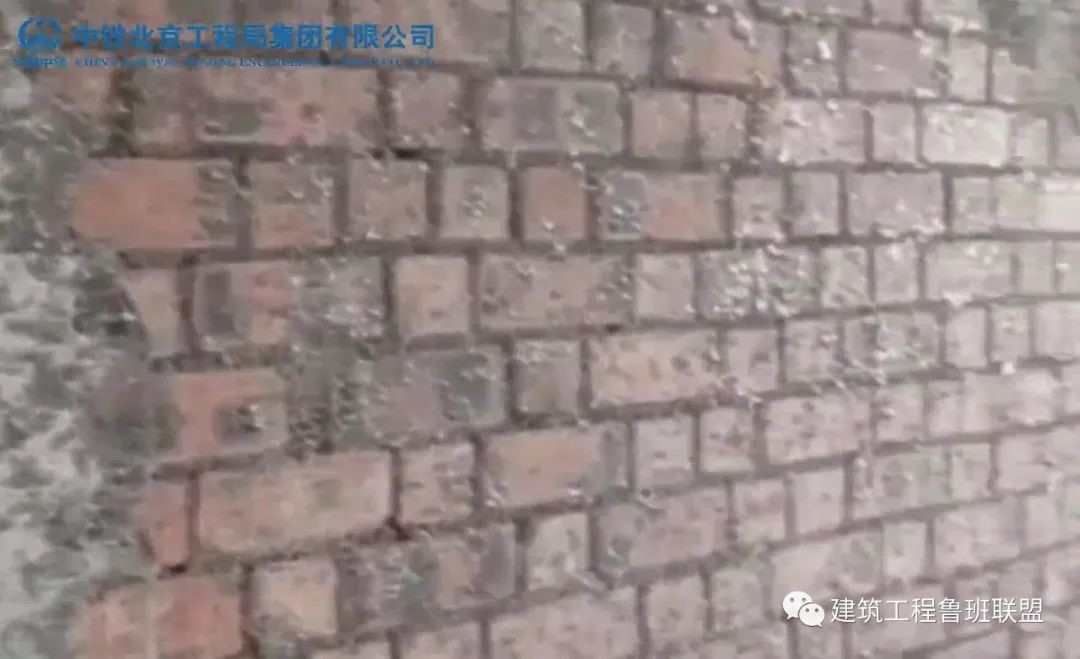

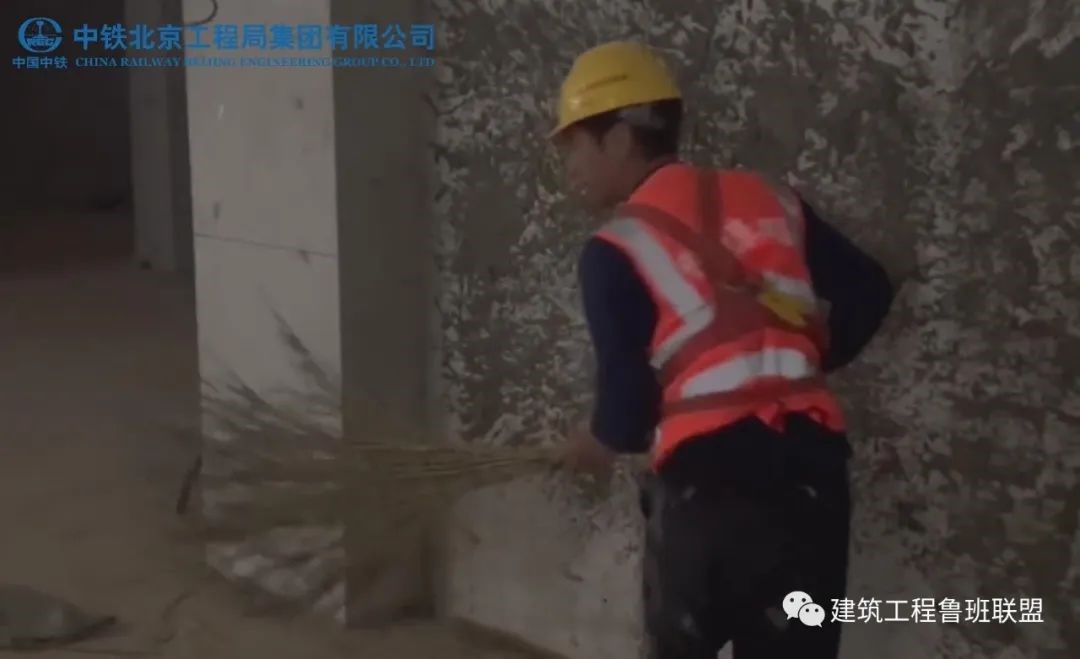

采用扫帚沾取浆料,然后将浆料甩至基层墙面,其优点是工具简单、操作方便,缺点是耗费人工,甩毛分布不均匀,粘结较差,凸起毛刺不高,易导致后期空鼓。扫帚甩毛扫帚甩毛效果
(2)甩毛拍子拍毛

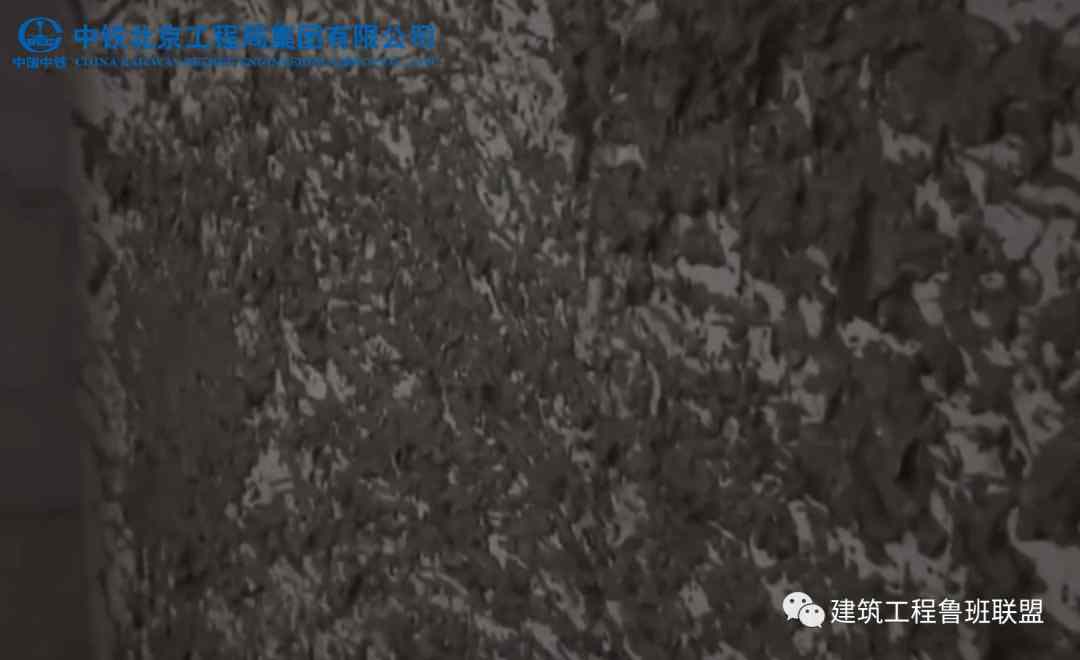

用甩毛牌子涂抹浆料后,将浆料均匀地拍至基层墙面,其优点是灰点间隙控制较为均匀,凸起毛刺较高,工具制作简单,对机具要求不高,缺点是施工速度慢、耗费人工,受工人操作水平影响较大。甩毛拍子拍毛甩毛拍子拍毛效果

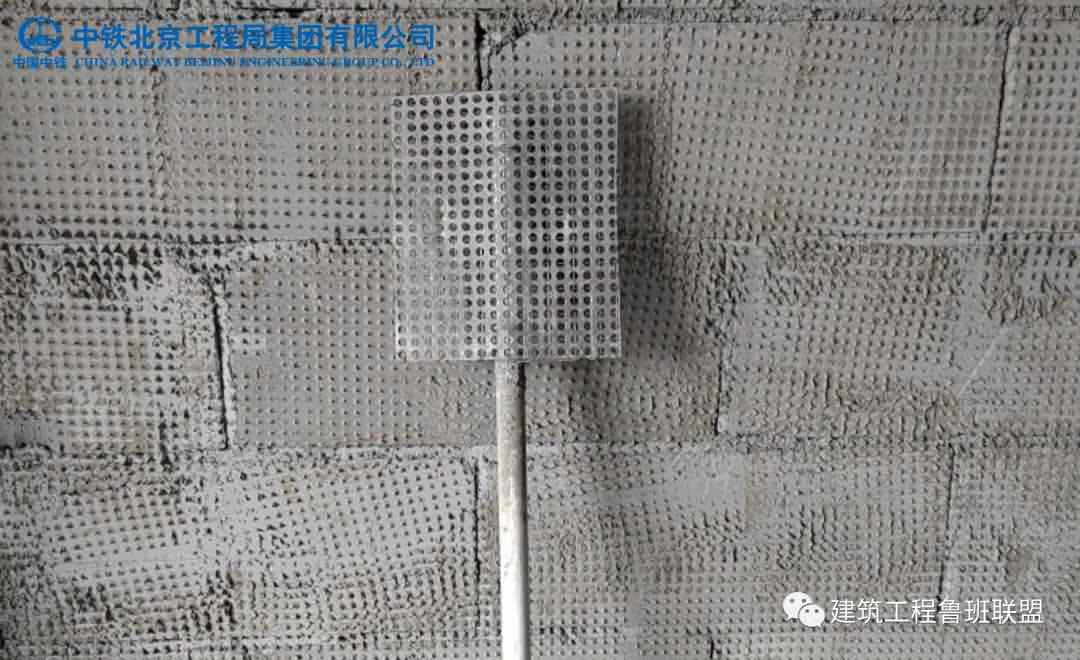

甩毛拍子制作:拍面尺寸350*250㎜,可适当调整,钢丝网折叠7-8层,或多孔板拍子加3-5层钢丝网,固定于PVC管或其他高硬度轻质材料端部。甩毛拍子

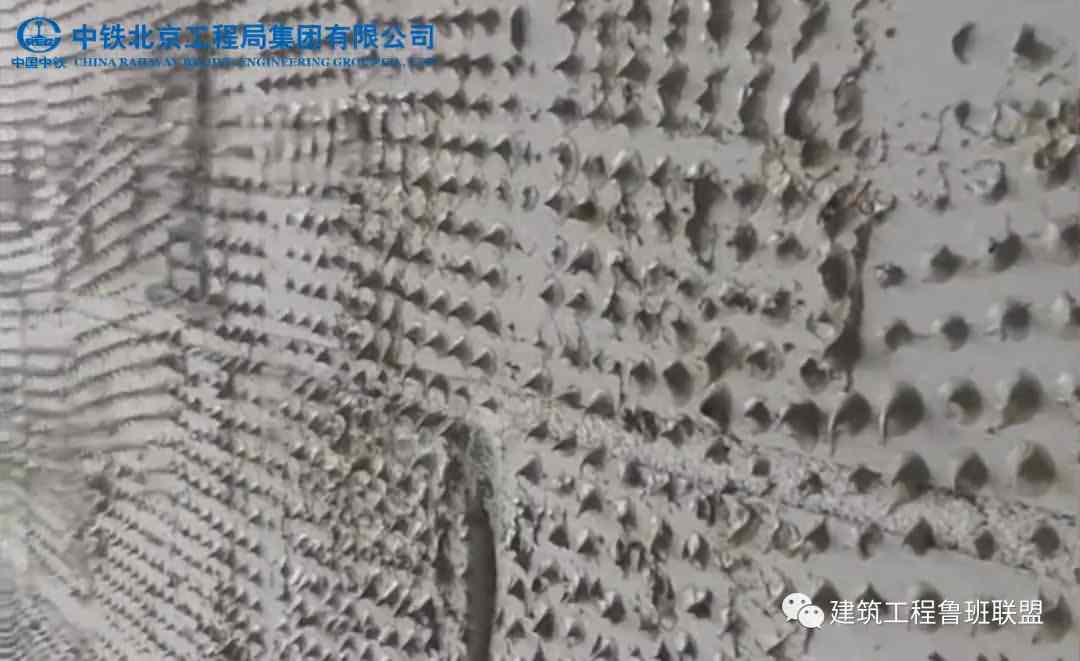

(3)机械喷毛
用一种专用喷枪把浆液喷在基层墙面,与基层粘合牢固,其优点是采用空压机机械喷毛,施工速度快,可有效节省人工成本,喷毛点更小,粘结面积更大,分布更均匀,缺点是灰点毛刺略平,效果略差。机械喷毛机械喷毛效果
四、打点冲筋

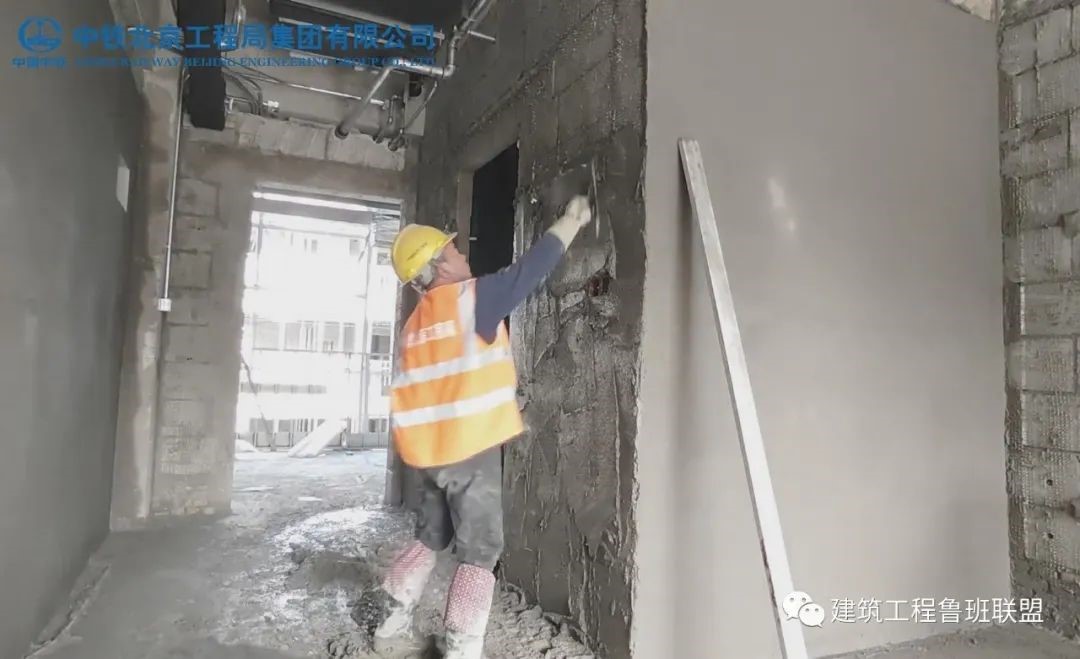

用砂浆抹成80㎜见方的灰饼,灰饼厚度以满足墙面抹灰达到垂直度的要求为准。打点冲筋做灰饼
五、抹底灰、抹面灰

抹灰砂浆采用干混预拌砂浆,砂浆的配合比应符合设计要求。干混预拌砂浆

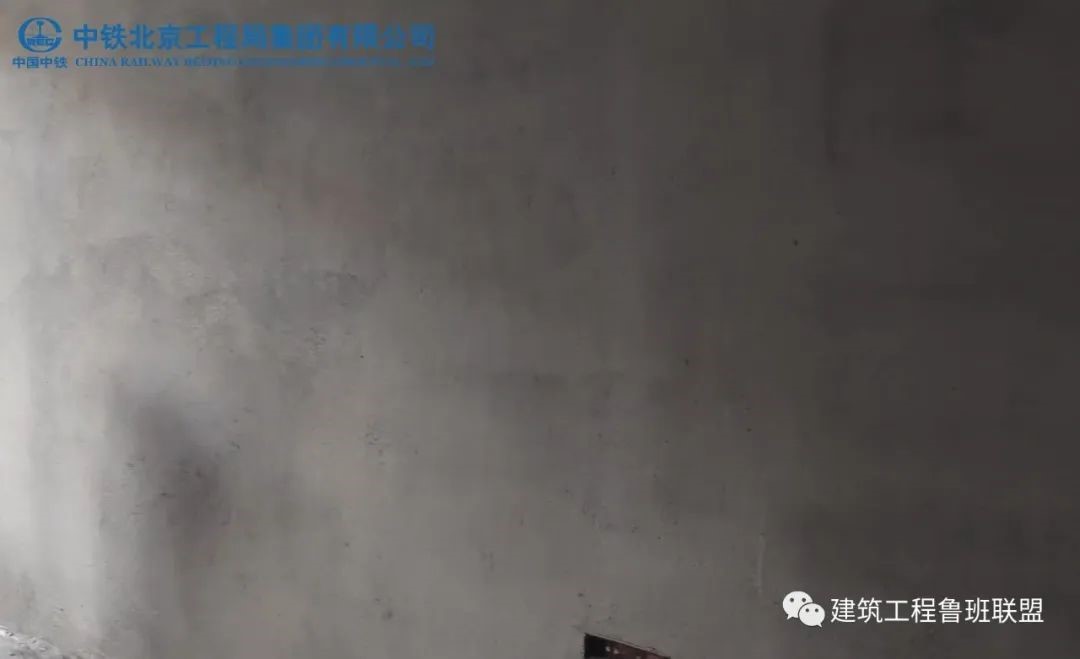

抹底灰时,先薄薄地刮一层,接着分层装档找平,再用大杠垂直及水平方向刮找一遍,用木抹子搓毛,然后全面检查底子灰是否平整、阴阳角是否方正、管道处灰是否抹齐、墙与顶交接是否光滑平整,并用脱线板检查墙面的垂直与平整情况。抹底灰检查墙面垂直度平整度
抹面层灰时按照先上后下的顺序进行,用木抹子压入玻纤网防止开裂,再用铁抹子压光压实。抹面层灰
施工注意事项:(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿;(2)砂浆的配合比应符合设计要求;(3)抹灰工程应分层进行,当抹灰总厚度大于或等于35㎜时,应采取加强措施;(4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。抹灰效果
六、现场清理养护
对施工现场的落地灰应进行清理,达到工完料净场地清,水泥砂浆抹灰层应在抹灰24小时后进行浇水养护。落地灰清理浇水养护

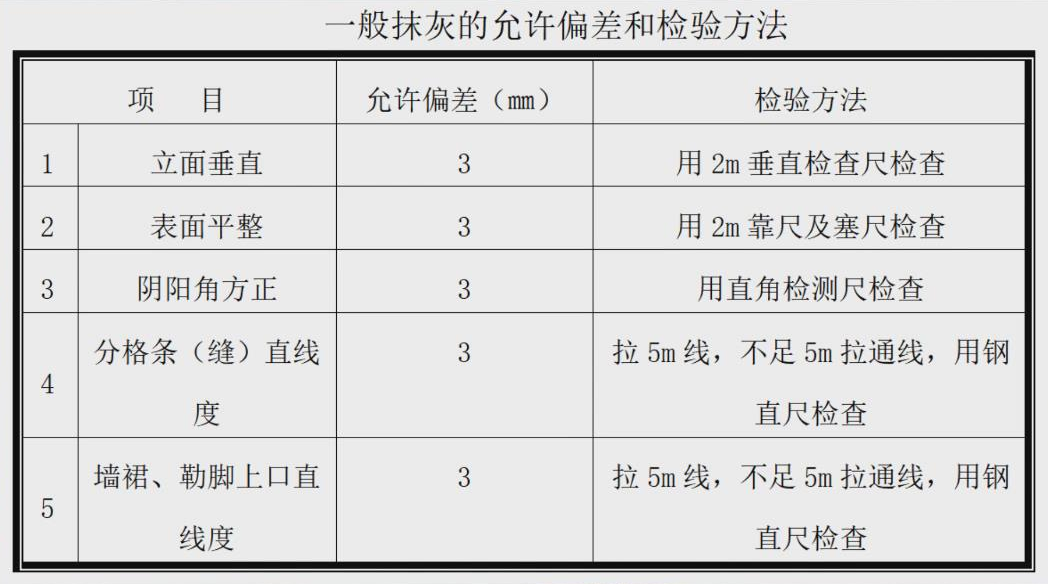

用2米靠尺及塞尺检查表面平整度及立面垂直度,误差为±3㎜;用直角检测尺检查阴阳角方正,误差为±3㎜;检查分格条、分隔缝直线度为±3㎜。

上一篇:河南省住房和城乡建设厅关于延长建设工程企业资质有效期的通知 下一篇:房屋市政工程现场施工安全画册(2022版)
