网站地图

关闭
weixin
新闻
发布时间:2023.10.31

钢筋和混凝土工程质量标准化如何做?看看这20条!

钢筋加工和安装质量标准化“十条”

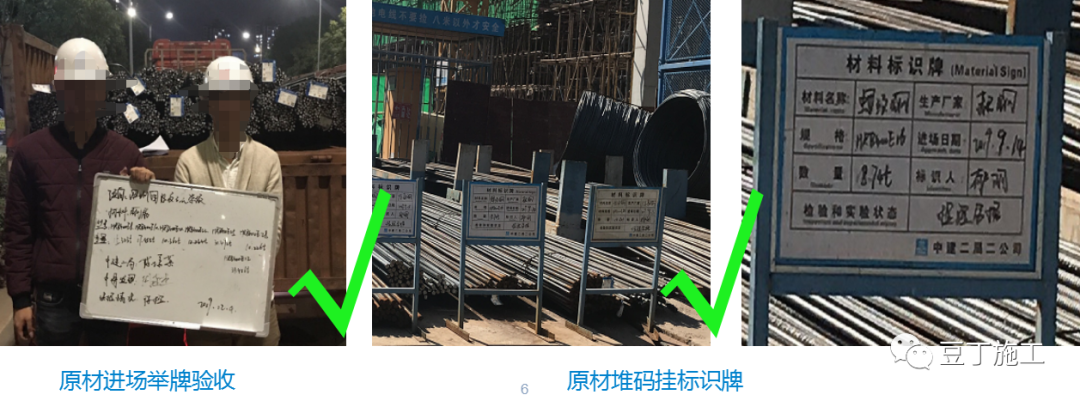

第一条:钢筋原材应分垛堆码,并挂标识牌,包括质量检验状态(合格、待检),厂家、牌号、规格、数量等信息,不合格材料立即清出现场。

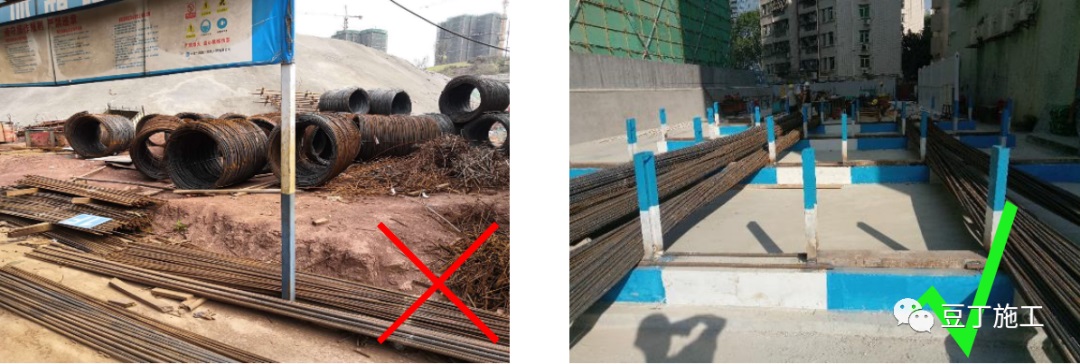

第二条:钢筋车间钢筋堆放场地必须硬化,(基础阶段也应硬化,硬化厚度可适当降低),并有排水坡度,严禁钢筋堆放在泥土场地。为防止钢筋原材锈蚀,直条钢筋底部应设置型钢或砼垄墙。

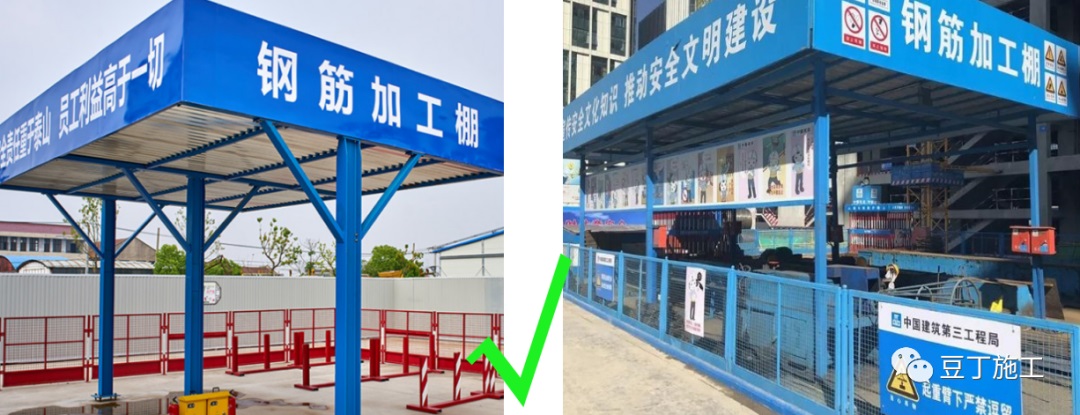

第三条:钢筋加工车间采用定型化防护棚,并设置定型化围栏。

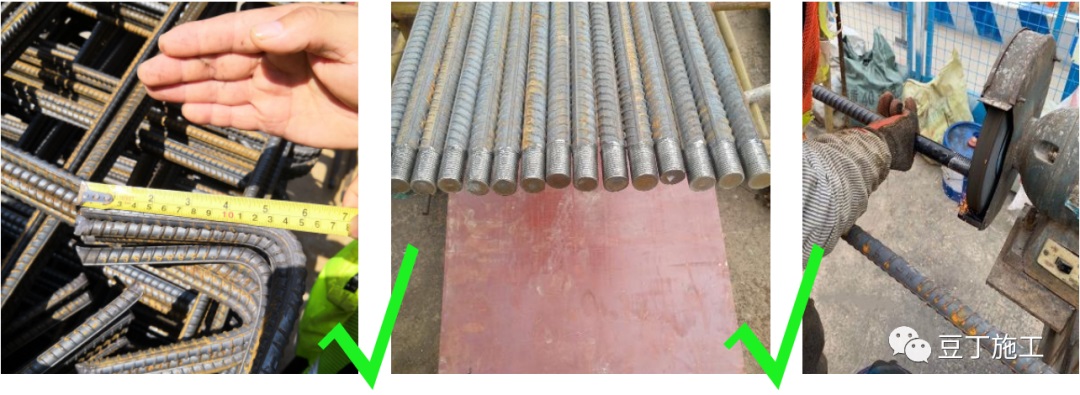

第四条:钢筋加工车间设置两牌:直螺纹加工及安装标准牌(尺寸:长1.2m*宽0.8m)和钢筋弯折的弯弧内直径加工牌(尺寸:长1.2m*宽0.8m),并配备通规、止规、力矩扳手及弯弧内直径检查工具。
第五条:每周对钢筋车间进行钢筋加工的专项检查,包括弯弧内直径、弯钩平直段长度、净尺寸、弯起钢筋的弯折位置、直螺纹加工质量等,并形成检查记录,对加工不合格的钢筋禁止使用。

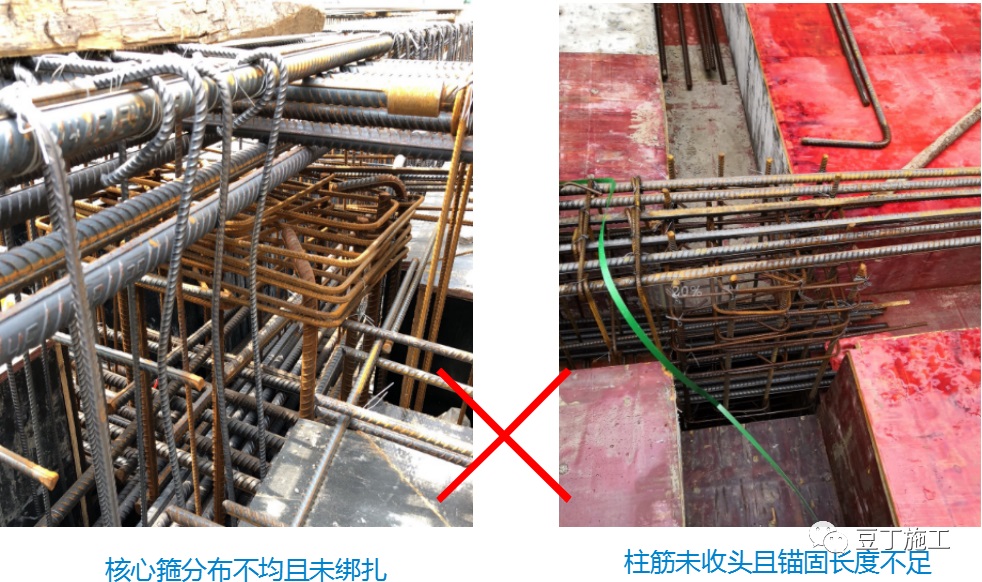

第六条:梁柱节点核心区箍筋起步位置、支数、间距满足设计要求,核心区钢筋规格、锚固长度满足要求。

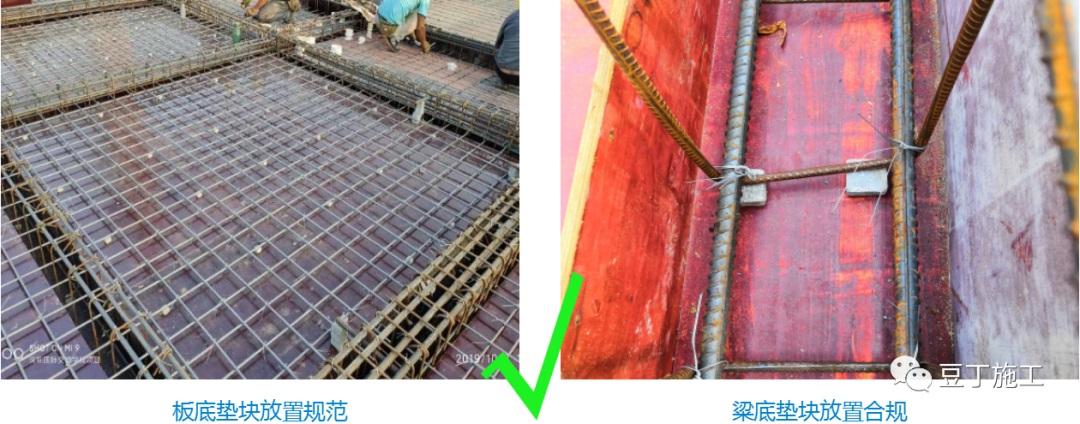

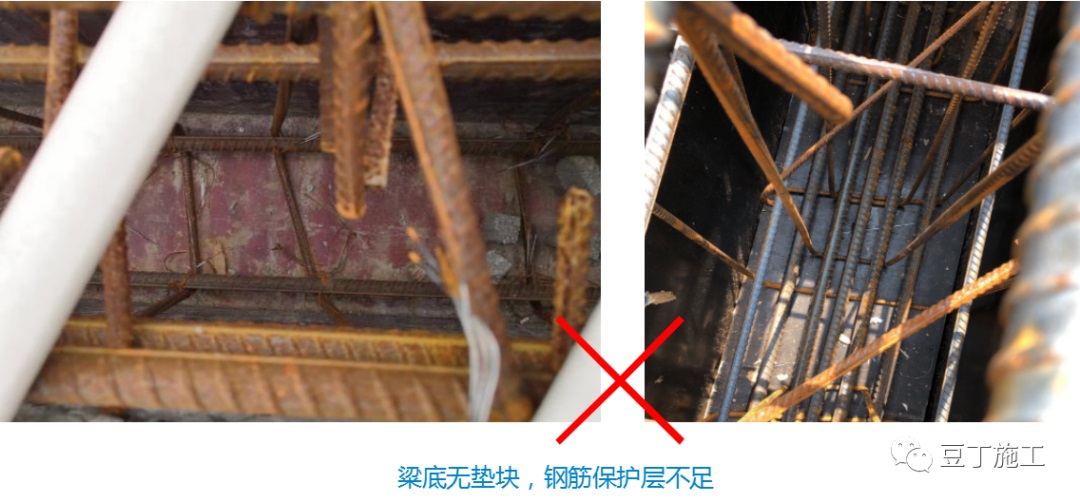

第七条:施工墙柱、梁、板垫块设置均匀、无漏垫,钢筋保护层厚度满足设计要求。

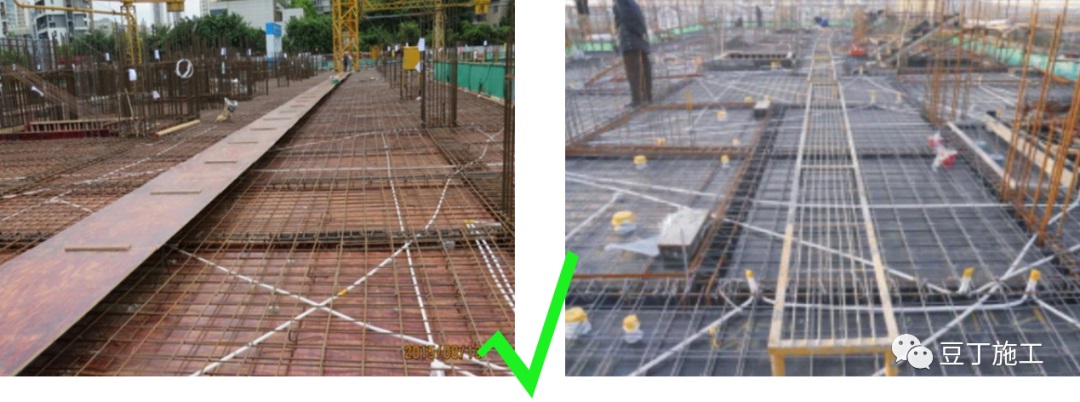

第八条:楼板浇筑时应在作业面设置定型化(型钢)或模板马道作为人行走道,控制因板面上人造成钢筋踩踏。

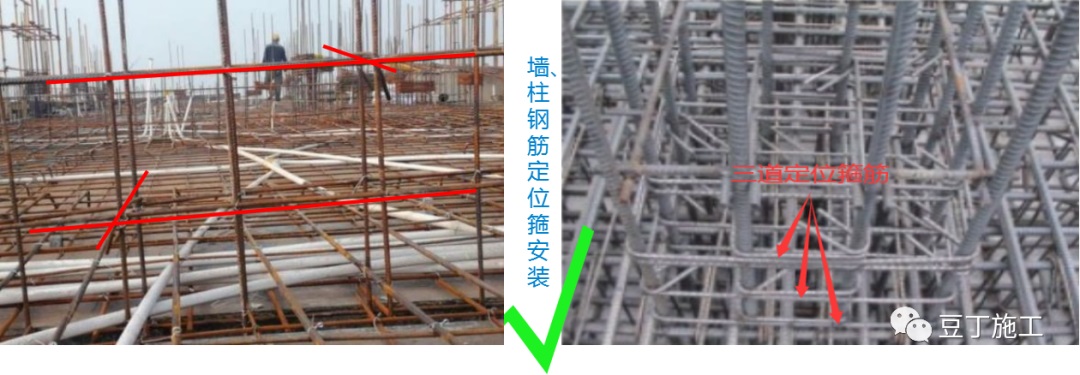

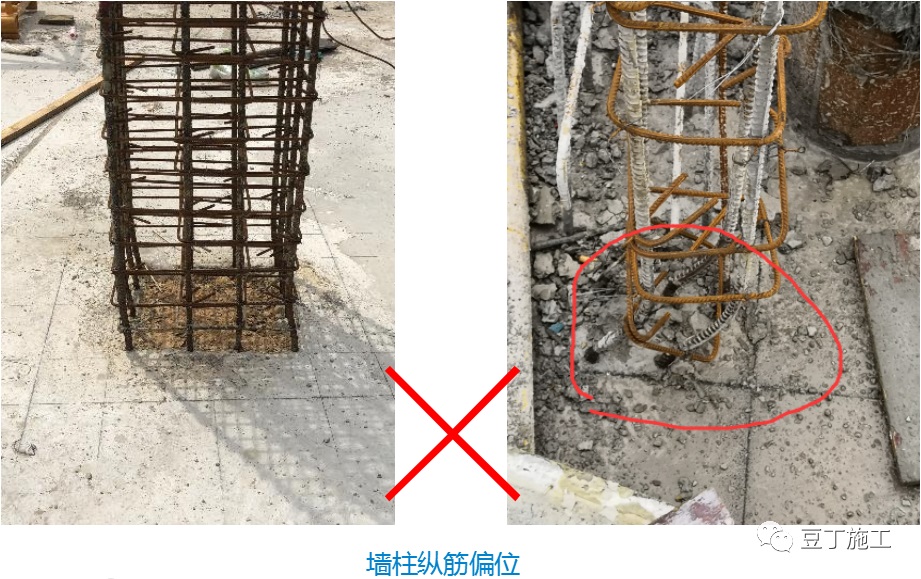

第九条:墙体竖向钢筋应设置水平钢筋和拉钩进行固定,从楼板面开始至少两道,按正式钢筋绑扎;柱竖向钢筋应从楼板面开始至少三道箍筋,按正式箍筋绑扎,保证主筋无偏位。

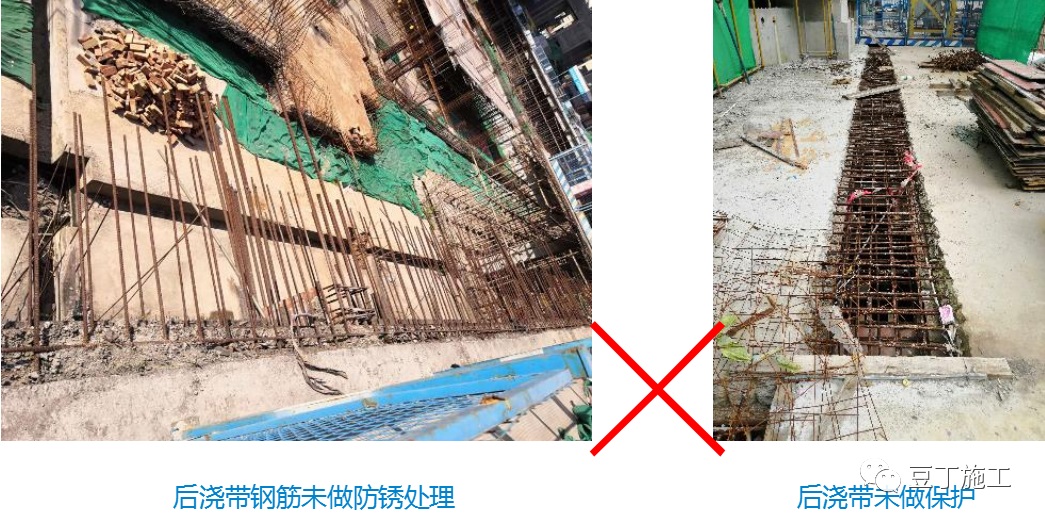

第十条:对施工缝、后浇带等部位预留钢筋时间较长(一般情况超过3个月,潮湿、腐蚀情况下超过1个月)的,应采取喷涂水泥浆的方式对钢筋进行防锈蚀处理。
混凝土施工质量标准化“十条”

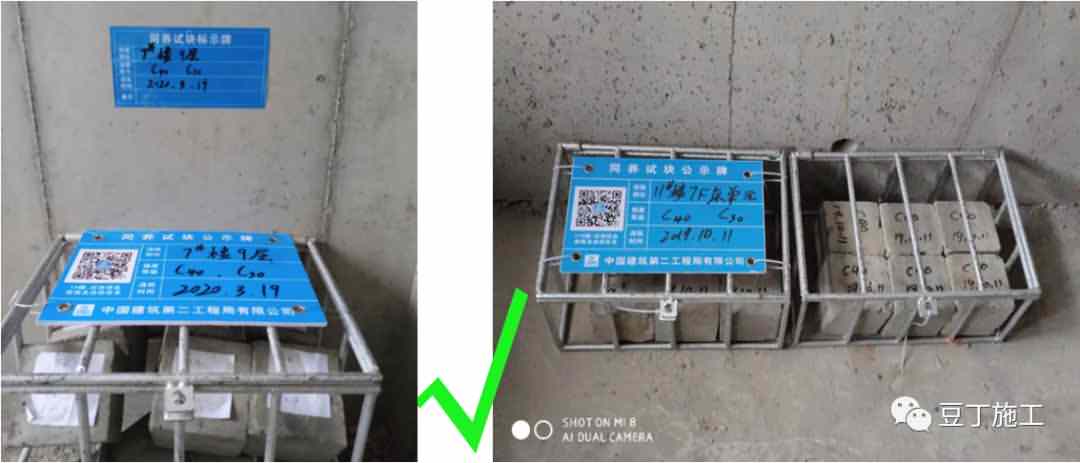

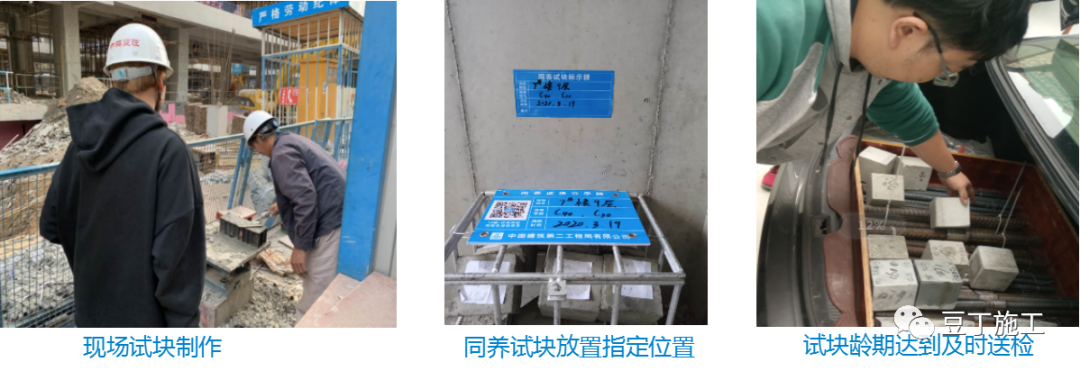

第一条:现场应设置标养室(标养箱数量满足项目规模要求),项目试验员为标养室的管理负责人,标养室养护的温度( 20±2) ℃和湿度(95%以上)满足要求;规范各类试块的制作和养护,严禁对混凝土试块弄虚作假和委托商混站制作试块。
第二条:项目部建立混凝土强度台账,重点关注高强混凝土回弹。要求浇筑28天后及时对混凝土结构进行强度回弹并记录,回弹强度偏低的应持续进行关注,必要时邀请有资质的检测机构对结构进行钻芯取样。

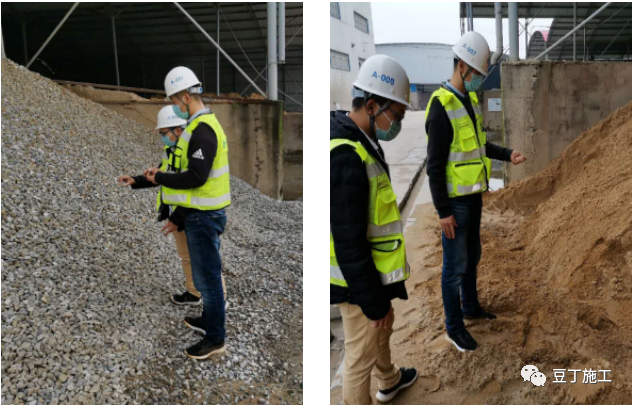

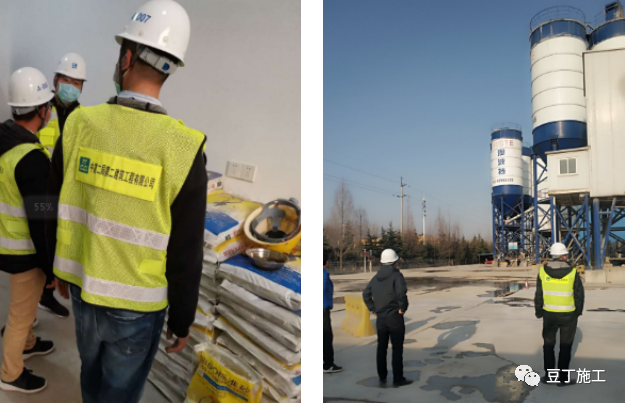

第三条:项目总工组织每月对搅拌站配合比(水泥用量、粉煤灰掺量、水灰比等)、水泥、砂石、外加剂以及试验等重点内容进行检查,每个搅拌站每月至少一次;大体量混凝土浇筑时,应安排专人对搅拌站原材料质量进行抽查,形成检查台账,并留影像资料。

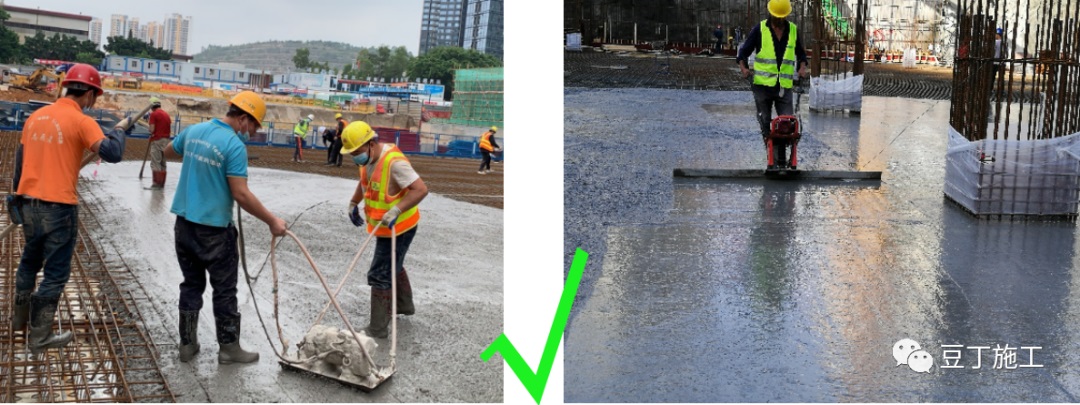

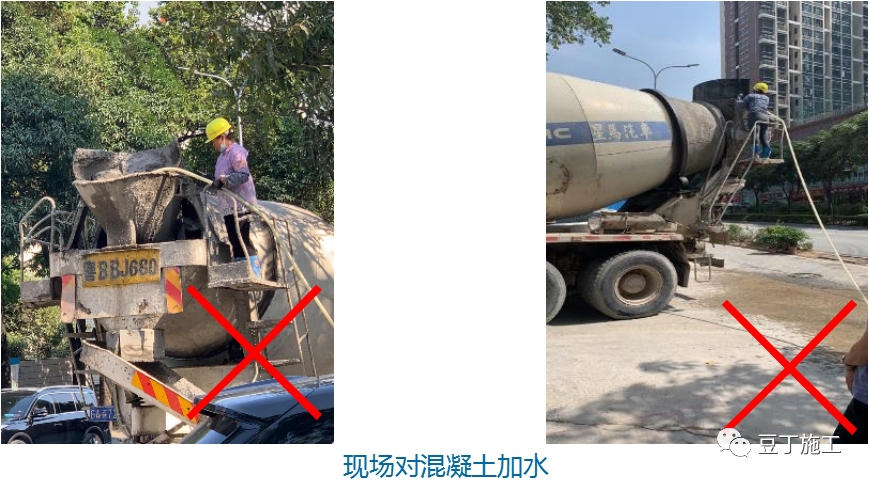

第四条:严禁在混凝土施工过程中加水。在混凝土浇筑点30米范围内不宜设置水源,浇筑点设置摄像头监管。

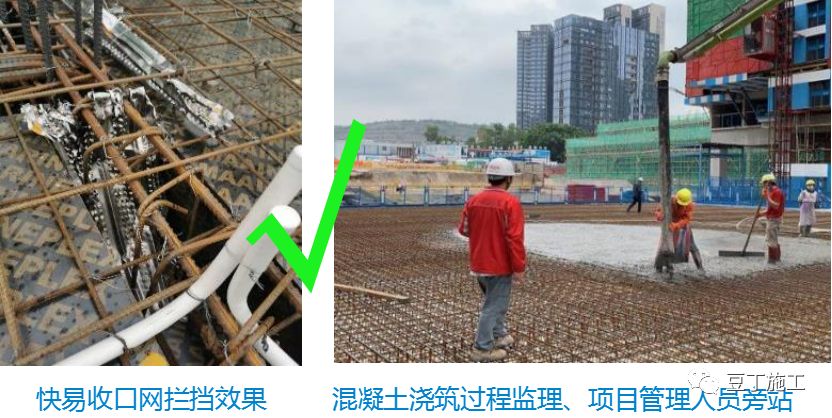

第五条:采取举牌拍照、拍摄短视频等方式加强混凝土旁站管理,不同强度混凝土浇筑前必须在作业面挂设图牌;墙柱比梁板混凝土设计强度高两个等级及以上时,应在低强度等级的构件中采用快易收口网做分隔措施,严禁混凝土浇筑过程中发生串号现象。
第六条:一般楼板混凝土浇筑采用平板振动器,车库顶板等较厚板面宜采用振动棒;原结构面直接进行防水施工的部位(厨卫间、屋面、地库顶板)应二次收面,提高结构面混凝土的密实度和平整度。

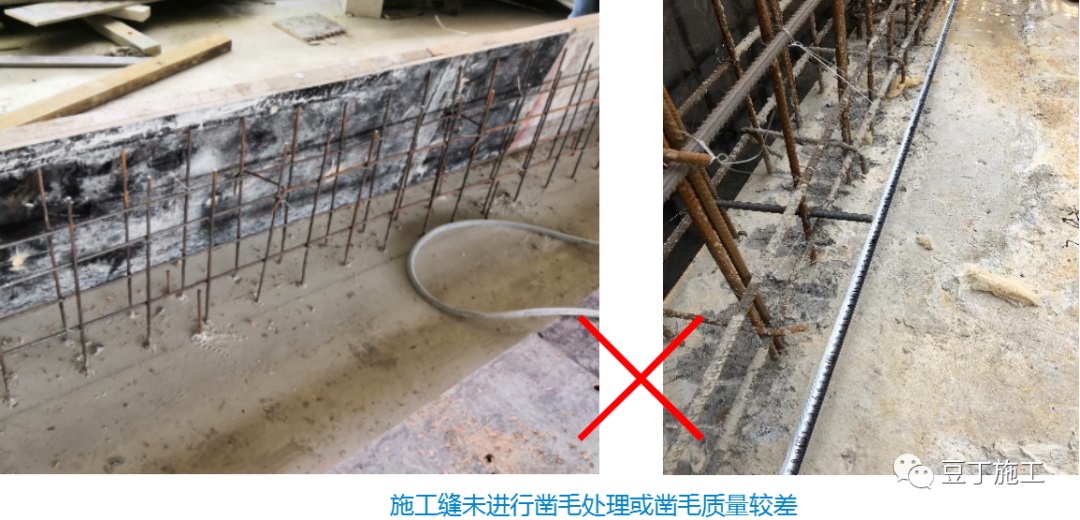

第七条:墙柱施工缝剔凿应凿除混凝土表面浮浆和松弱层,露出混凝土内石子,并在合模前将杂物清理干净。

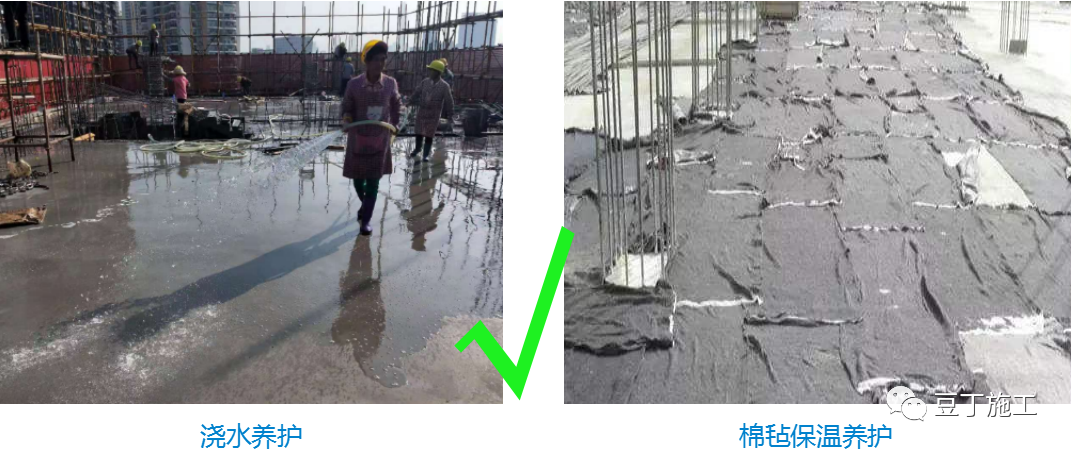

第八条:项目专人落实混凝土养护工作,夏季高温天气时,加大洒水养护频次,保持混凝土湿润状态;落实混凝土冬期施工测温保温措施,确保混凝土强度有效增长。
第九条:混凝土同条件试块应设置专用试块笼,放置在相应楼梯平台处。

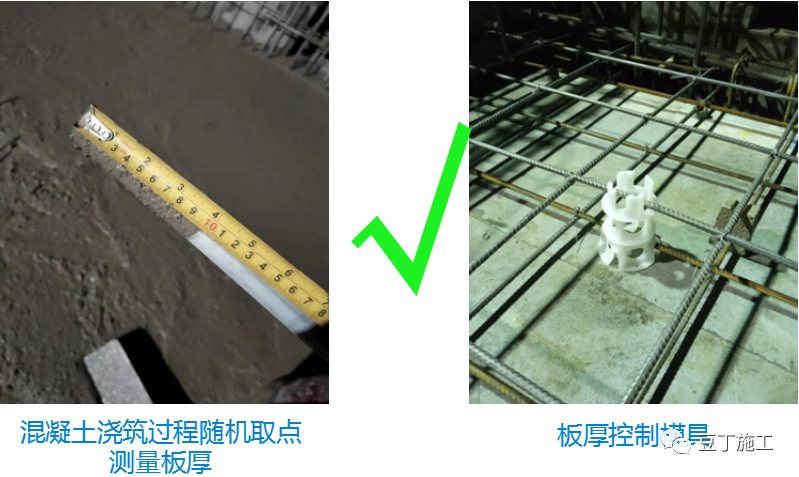

第十条:楼板厚度宜采用楼板厚度控制器;楼板单层钢筋网片位置,且有两排及以上线管或两层线管重叠处宜设置防开裂钢筋网片。

上一篇:没有了 下一篇:建筑行业“质量月”活动现场交流大会举办
