填充墙砌体施工工艺

一、施工准备

1.技术准备

砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。砌筑前,应将砌筑部位清理干净,放出墙身中心线及边线,浇水湿润。

240mm厚承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层,应整砖丁砌。施工时施砌的蒸压(养)砖的产品龄期不应小于28d。砌体结构砌筑完成后宜30d后再抹灰。

2.材料准备

砖、水泥、中砂、石灰膏、外加剂、钢筋等。应备有砂浆搅拌机、筛砂机、皮数杆、水准仪、经纬仪、2m靠尺、托线板、线坠、钢卷尺、水平尺、砂浆试模、磅秤、铁铲、瓦刀、泥桶、翻斗车、垂直运输机具等;

二、作业条件

1.填充墙施工前,承重结构已施工完毕,并经过隐蔽验收;

2.轴线、墙身线、门窗洞口线等已弹出并经过技术核验;

3.填充墙拉结钢筋已按要求预埋,并经过隐蔽验收;

4.砌筑砂浆根据设计要求,由试验室通过试验确定配合比;

5.所需机具设备已准备就绪,并已安装就位;

三、施工操作工艺

1.工艺流程

放线→立皮数杆→排砖→拉线→砂浆拌制→砌筑→勾缝→质量验收

2.施工要点

①放线:砖墙砌筑前,应在楼面上定出轴线位置,在柱上标出标高线;

②立皮数杆:在各转角处设立皮数杆,皮数杆上应注明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。皮数杆应垂直、牢固、标高一致;

③排列砖:第一皮砌筑时应试摆,按墙段实量尺寸和砖规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砖长度的1/3。(经过排砖后就能确定灰缝的厚度,灰缝的厚度取8~12mm.);

④拉线:在皮数杆上相对砖上边线之间拉准线,砖以准线砌筑;

⑤砂浆拌制:砂浆拌制宜采用机械搅拌,根据砂浆配合比,所有的材料需进行称量后,再进行拌制;

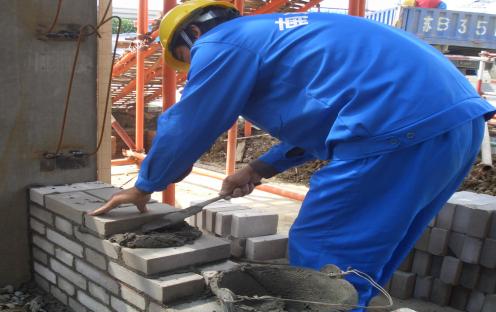

3.砌筑

①砌体一般采用一顺一丁、梅花丁砌筑法,(目前常用一顺一丁),砌砖采用一铲灰、一块砖、一挤揉的“三一”砌筑法。砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h内用完;

②楼层以上的三皮转,需用实心砖砌筑,不容许用空心砖和加气砌块砌筑;

③砌筑灰缝需上下错开,横平竖直,灰缝须饱满,不得出现透明缝、瞎缝和假缝;

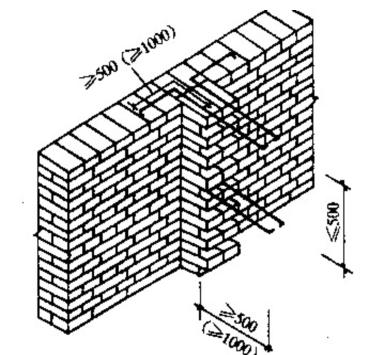

④墙体高度每隔500mm,须安放2Φ6拉结钢筋,以确保填充墙与框架结构的整体性;

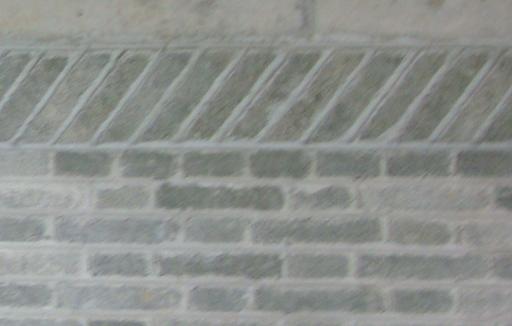

⑤填充墙砌至接近梁底、板底时,应留有一定的空隙,一般留置宜180mm左右,填充墙砌筑完,让墙体收缩沉降间隔15d以后,采用斜砖砌法,上下顶紧,砖墙与梁底不能有间隙;

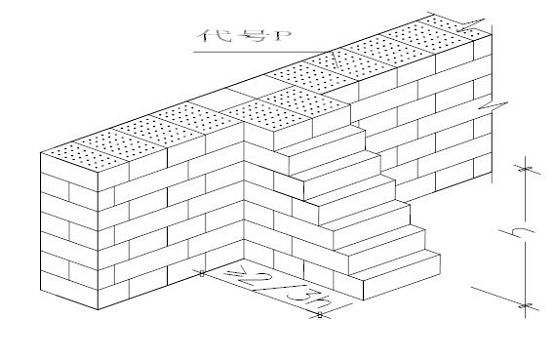

对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于墙体高度2/3

⑦为确保填充墙的整体稳定,如果设计图未注明,按规范墙长每隔4m,需设构造柱,墙高超过4m,需设圈梁。构造柱和圈梁的钢筋必须和框架结构相连;

⑧在构造柱连接处墙体必须砌成马牙槎。马牙槎侧边使用单面胶粘贴后支设模板,可防止浇混凝土时漏浆;

4.勾缝:在砌筑过程中,应采用原浆随砌随收缝法,先勾水平缝,后勾竖向缝。灰缝与砖面要平整密实,不得出现丢缝、瞎缝、开裂和粘结不牢等现象,以避免墙面渗水和开裂。
